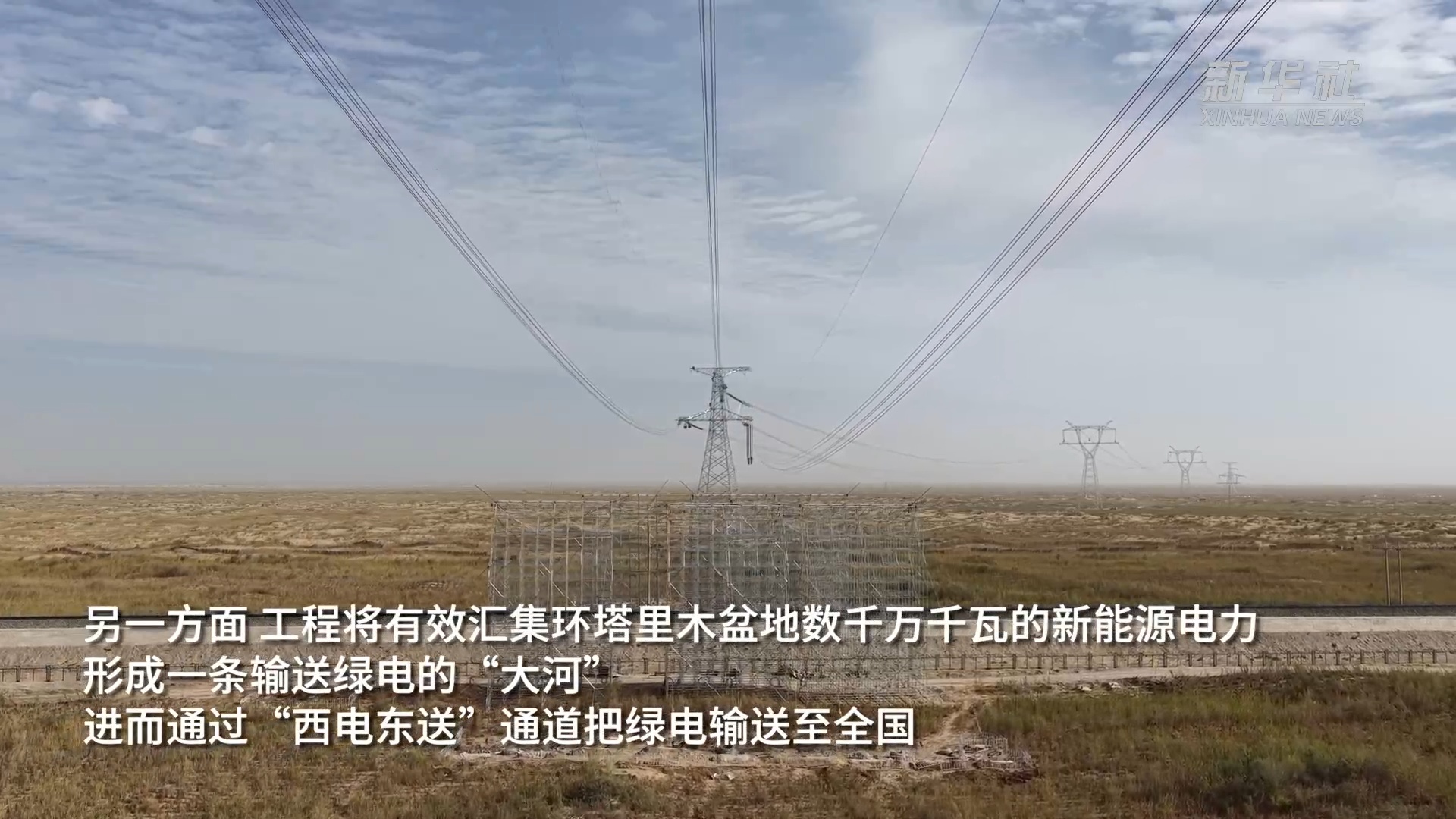

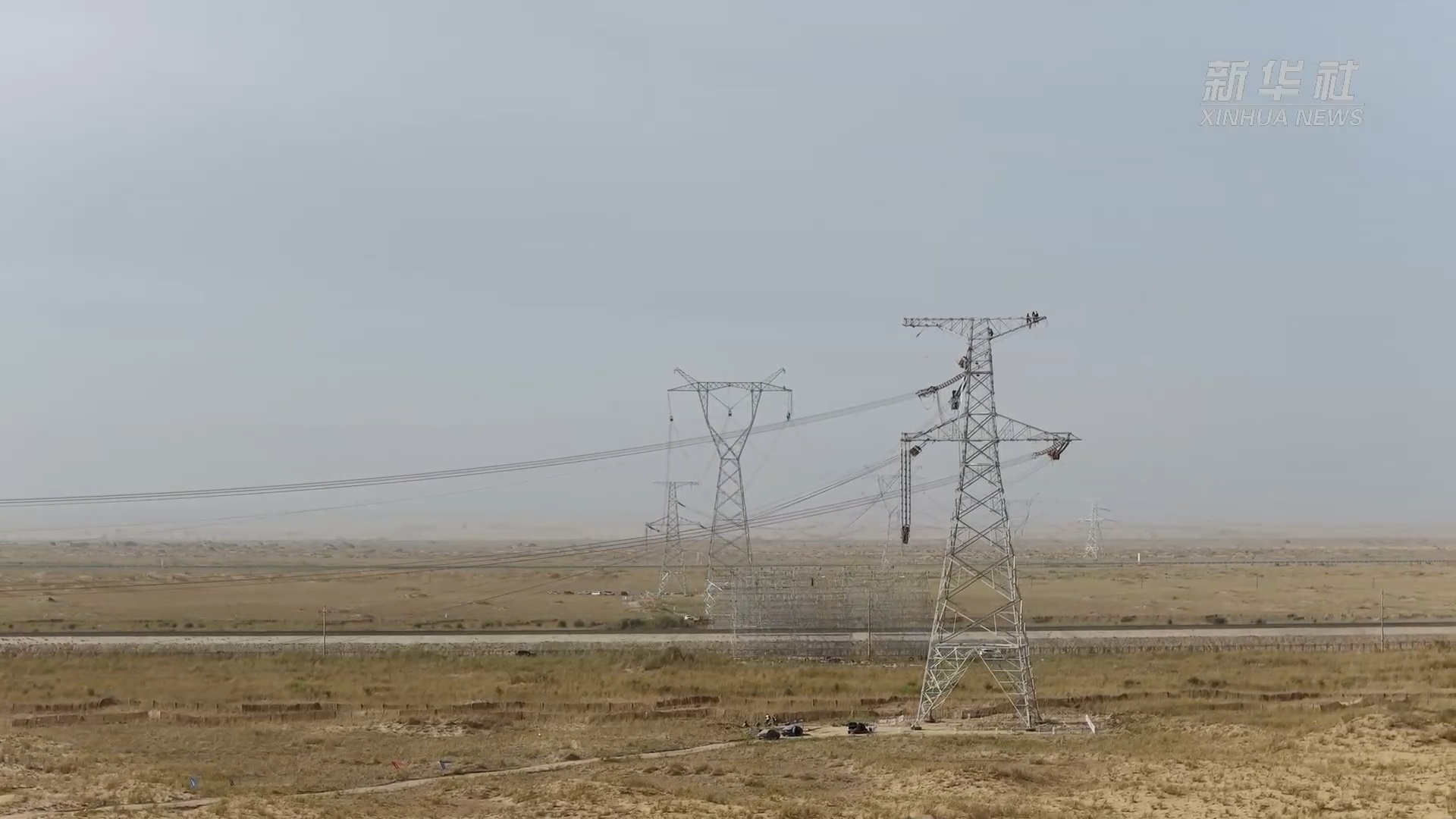

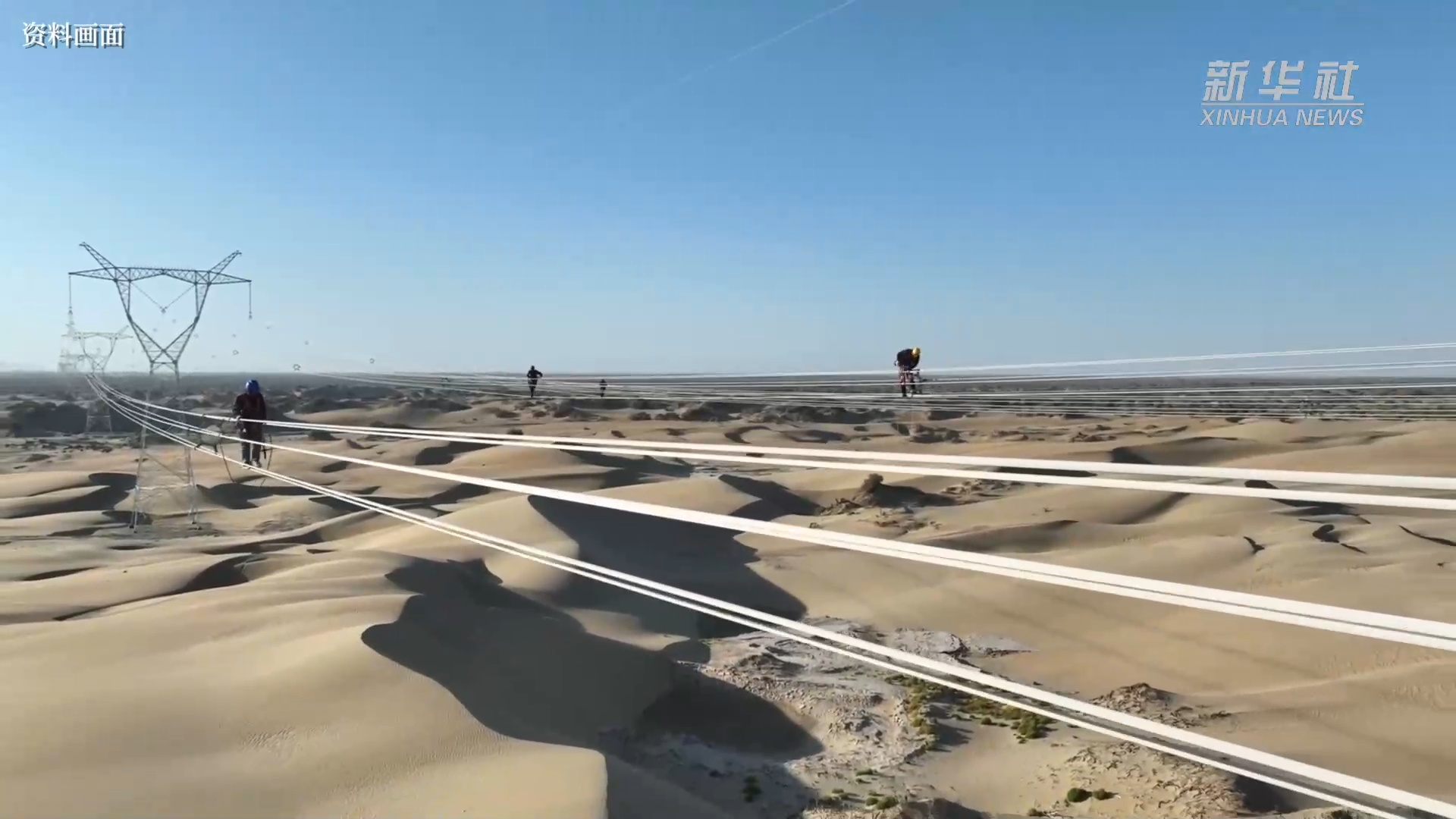

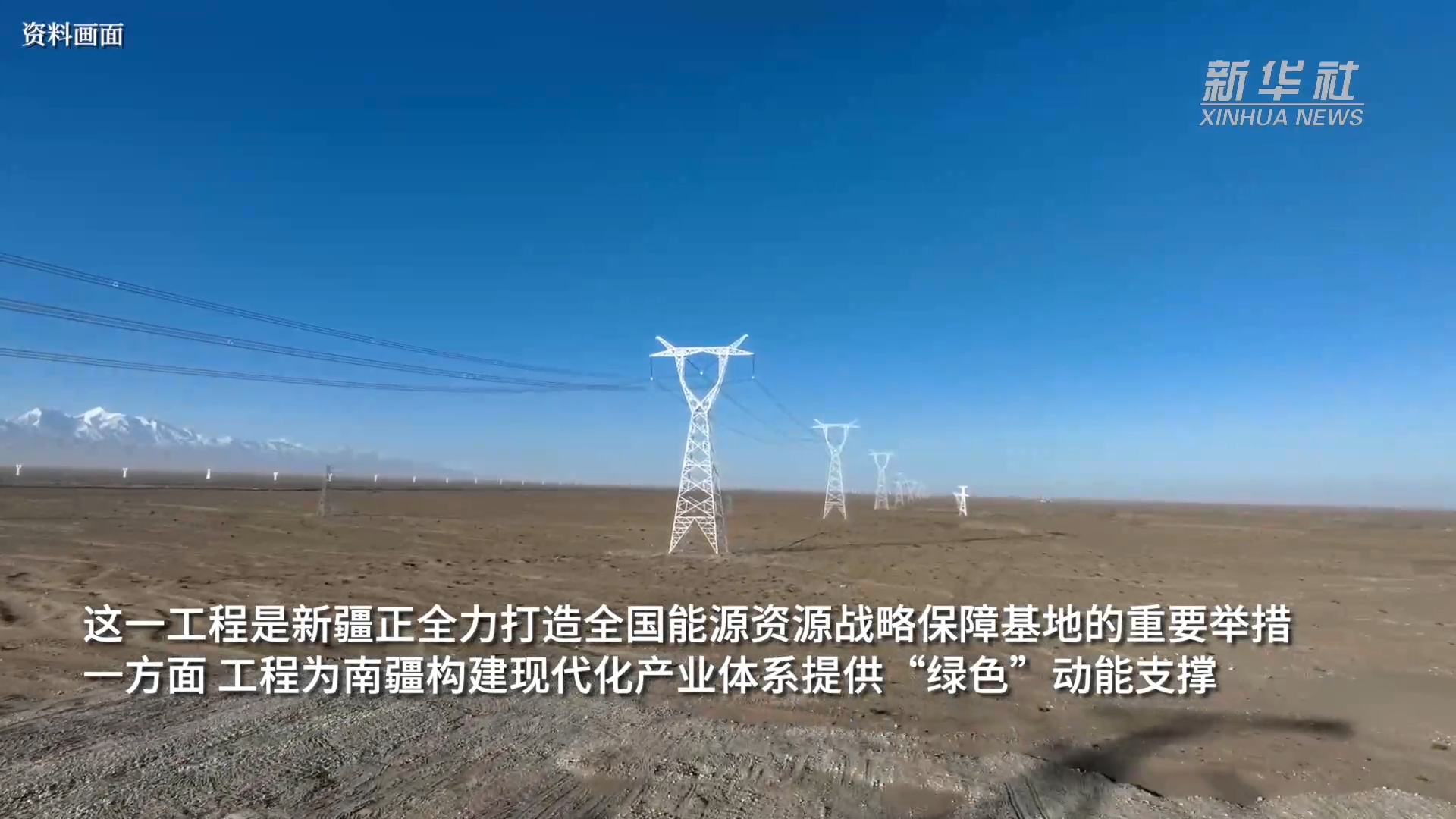

7月13日,在塔里木盆地南缘的新疆和田地区民丰县,牵引机将最后一段电线成功从183号铁塔拽至188号铁塔,标志着历时15年建设的环塔里木盆地750千伏输变电工程全线贯通。


据介绍,工程由9项750千伏输变电工程分阶段施工完成,共计9个变电站,近1万座铁塔,线路总长4197公里。9项分段工程中,已有8项工程实现投用,最后一段工程经过验收消缺后,预计整个工程于今年11月投入运行。


记者:白志强 杜刚
