“预备,起吊!”日前,随着现场指挥员的一声令下,中国电建集团核电工程有限公司(以下简称“电建核电公司”)承建的华电龙口四期项目主吊将发电机定子缓缓吊离地面,现场人员目不转睛地注视着这座庞然大物缓缓升到空中,除了对讲机里传出的指令,全场几乎听不到任何声音,这是三大核心设备之一——发电机定子吊装现场。

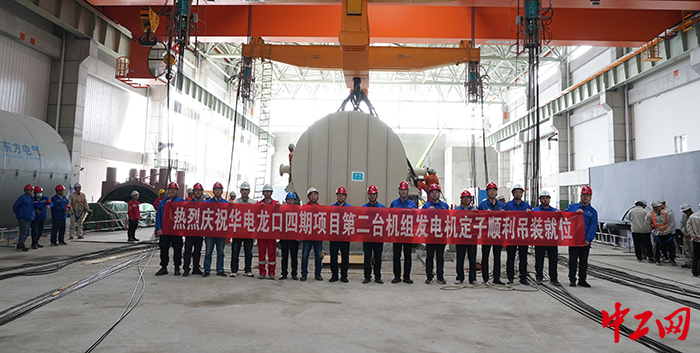

图为发电机定子吊装就位时场景。电建核电公司供图
现场,经过4台200吨液压台吊装置同步发力,110分钟精密操作,发电机定子精准就位;随后,第二台机组高温加热器顺利吊装就位,履带吊完成工况调整;接着,第二台机组厂用变压器顺利就位。几个看似简单、却惊险万分的操作步骤得以顺利实施,为期三天的吊装工作任务完成。
经过72小时鏖战,华电龙口公司四期项目部相继完成了发电机定子、高温加热器、厂用变压器三大核心设备的吊装作业,标志着工程建设推进取得了崭新突破。此次吊装任务的高效完成,为项目后续施工和调试工作的开展创造了有利条件。
凡事预则立。考虑到春季大风天气风速不稳定,加之吊装设备较为庞大,现场周边环境复杂的不利因素,为了将主厂房区域三大“重量级”设备成功吊装,华电龙口四期项目部组织专业技术人员超前部署施工方案,从设备选型到现场布置,从图纸审查到人员培训,在极短时间内完成这项艰巨任务,对在场所有人来说,都是“零的突破”。
以一寸匠心,守来时初心。在发电机定子吊装过程中,华电龙口四期项目部创新采用“双行车+液压提升装置”吊装工艺,同步实施“工序动态优化、设备交替吊装、多线协同推进”的施工策略,有效突破了厂区作业面狭窄、设备交叉作业等空间限制。(董卫强 马小川)
