为最大限度保护好天山美景,西气东输二线工程采用隧道和沟底走管线,全力避免破坏天山亿万年来生成的森林和草原,却大大延长了工期,增加了施工难度和风险
【绿色之旅】为保“绿色”宁可延长工期

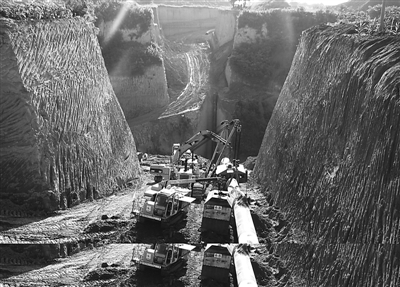

如今,在曾经施工的自然保护生态核心区等地,已经看不到管道建设的痕迹,长满了绿油油的青草。有人这样计算:如果把西气东输二线节约的土地折算成1米宽的绿地,则比地球赤道还要长;所减少扰动的土地面积,相当于5804个足球场。何志丹 摄
一直使用液化气的广州市某小学教师郭晓芳早就盼望天然气管道通到自家。她说,用天然气做饭更省钱、更干净。
跟郭晓芳一样,许多生活在南方的人在6月30日盼来了中国石油人送来的清洁能源——天然气。这一天,西气东输二线(以下简称西二线)干线全线贯通送气,来自土库曼斯坦阿姆河右岸的天然气可以直达珠三角。
数据显示,西二线的建成将使我国4亿人口受益,使天然气在我国一次能源消费中的比重提高1个至2个百分点,每年替代7680万吨煤炭,可减少二氧化碳排放1.3亿吨、二氧化硫144万吨、粉尘66万吨、氮氧化物36万吨。可以说,西二线是促进中国能源结构升级的重大民生和环保工程。
回首建设西二线的光荣与艰辛,中国石油管道局局长赵玉建自豪地说,“管道局作为西二线工程的EPC总承包商,在管道建设中始终强化安全监督,保护生态环境。从建设之初就制定了环保优先的原则,要把西二线构筑成一条绿色管道长城。如今这一目标实现了。”
“决不能伤害赛里木湖的一草一木”
如今,在曾经施工的自然保护生态核心区等地,已经看不到管道建设的痕迹,长满了绿油油的青草。
有人这样计算:如果把西二线节约的土地折算成1米宽的绿地,则比地球赤道还要长;所减少扰动的土地面积,相当于5804个足球场。
全长8653公里的西二线沿途经过戈壁荒漠、高山浅丘、梁峁沟壑、黄土台塬、山间谷地、崇山峻岭、江南水网、世界级湿地等地貌单元,地质情况复杂多变;管线跨越黄河流域、淮河流域、长江流域、珠江流域,穿越洞庭湖区、鄱阳湖区,经过5处国家级自然保护区(风景区)、21处一级水源地和重要水体、14处重点文物保护区;管道沿线的几大水系和水源地是沿途地区工业、农业、生活用水的主要来源。这些都给施工及管理带来极大的挑战,在中国管道建设史上也是前所未有。
2008年2月22日,中国石油天然气集团公司总经理蒋洁敏在北京人民大会堂举行的西气东输二线开工典礼仪式上庄严承诺:始终坚持“环保优先、质量至上、安全第一、以人为本”的理念,努力使西二线成为促进环境友好型社会建设、造福广大人民群众的绿色工程。此后,中石油集团公司总经理蒋洁敏、副总经理廖永远多次亲临现场,做出指示:“决不能伤害赛里木湖的一草一木!”
“按照这一要求,管道建设者自上而下地建立了严密的环保组织网络,制定严格的环保措施,加大环境保护投资力度,确保环境工作基础牢固。”赵玉建回顾说,“工程建设从设计、施工、管理全过程贯穿绿色环保理念,最大限度地减少环境污染和生态破坏。”
为最大限度保护好天山美景,西二线采用隧道和沟底走管线,全力避免破坏天山亿万年来生成的森林和草原,却大大延长了工期,增加了施工难度和风险。
针对赛里木湖草场的生态环境,管道局五公司项目部采取3项保护措施:一是利用原有的3条草场牧道作为施工机械进场便道,不另开施工通道。将设计的28米宽的作业带压缩到20米,刚够一辆车通过;二是在土层较厚的地段,将草皮剥离出来,堆放在作业带的一侧,用加厚防晒网覆盖保护,并适当喷洒清水保持湿润,等施工结束后再移回原地;三是对于堆放开挖土的作业带,工作人员在草皮上方铺垫了塑料布,将开挖土和草皮分隔开;并在塑料布上方铺垫500毫米厚开挖土,车辆在垫土上驶过减少对草皮的碾压。
特别是西二线沿途的果子沟、赛里木湖等地,是自然保护生态核心区。建设者们打破禁忌,利用冬季草场休牧期抓紧施工,在开工第二年春天播下的种子,已长成青草。如今一条美丽的管道绿化带成为西二线建设者创建绿色工程的最好见证。
在国内大型管道工程建设史上,企业自主编制生态修复规划尚属首例
管道建设项目经理部对西二线提出了“创建环境友好型水土保持示范工程”的目标。
“西气东输二线本身就是一个环保工程,它对我国节能减排、低碳经济和可持续发展作用巨大,会使我们的天更蓝、水更清,我们必须以环保的方法建设绿色管道,这是我们必须贯彻的一种理念。” 管道建设项目经理部总经理吴宏说。
于是,就有了专门为新疆果子沟管道建设特别制定的生态修复规划设计方案。该方案由中国石油管道建设项目经理部专门单独立项,并邀请国家环保部、水利部、中国农业大学的专家组成专家组,经过多次到现场考察而研究制定。在国内大型管道工程建设史上,企业自主编制生态修复规划尚属首例。
像果子沟这样的生态恢复工程,贯穿着西二线建设始终。穿越古长城时,建设者采用地下顶管施工,每处增加近20万元投入,保证中华民族瑰宝——古长城毫发无损;在新疆4A标段,为绕开一处墓地,管线增长1公里,增加投入1000万元;在有着丰富文化遗产的三秦大地、河西走廊,建设者处处谨小慎微,发现文物,宁肯停工两个月,也要让考古人员完成发掘后再施工。
尽量减少土地扰动,是西二线始终不变的施工要求。按照国际惯例,直径1219毫米管道建设的作业带宽应为35米。为了节约用地,建设者在西二线施工中减少到28米。在一些特殊地段,甚至减少到仅够一辆作业车通过,节约了大量用地。
在西二线施工建设过程中,凡是动用过的土地,建设者都在完工之后尽快恢复原貌。在一些特殊地段,施工前先将草皮剥离易地种植,待管道掩埋后及时移回覆盖。即使是寸草不生的戈壁滩,建设者也同样按照土壤的生熟层级分层剥离,依照原样回填。
根据水利部对工程实施的环保实地监测表明,西二线建设的水土流失总治理度、土壤流失控制比、林草覆盖率等六大水土保持指标,均优于方案批复值。其中土壤流失控制比和林草覆盖率分别高出标准50%左右;减少扰动土地面积5803公顷。2011年3月1日,西二线工程被水利部命名为“水土保持示范工程”。
“施工环保标准也不能低于‘4A级’”
高度的社会责任感体现在每一个施工细节。各参建单位绝不把任何工业和生活垃圾留在作业现场,一律经过收集,然后集中处理。“除了脚印,什么都不要留下;除了记忆,什么都不要带走。”
管道四公司负责施工的钱塘江盾构穿越工程,位于浙江省海宁市盐官古镇。此地是国家4A级旅游风景区,公司安全总监朱建明承诺:“施工时,我们的环保标准也不能低于‘4A级’。”
盾构施工通常要求24小时不间断施工,多种高分贝设备同时运转,产生的噪声很大,而施工现场周边住着十几户居民。为此,施工项目部想到,“应该想办法减少噪音污染,尽量别影响居民休息。”
他们从噪声污染源着手治理。渣场噪声最大,项目部经过反复研究,把渣场建到离营地300米以外的一片荒地上。鼓风机是井下施工人员的“氧气瓶”,24小时不能停转,开动起来不仅扰民,也影响员工休息。项目部经过多次试验和改装,用水泥、石子和混凝土浇筑起一座隔音棚,把鼓风机“裹”了个严实。还有离心机、混凝土浇筑机、龙门吊等设备,全部分散安放在营地各个角落,想方设法把噪音控制到最小。
钱塘江盾构施工开工以来,设备24小时运转,从未接到一起居民投诉。在营地,上白班的工人夜里睡得很香,上夜班的工人白天同样能睡个踏实觉。
当地居民李大爷在盐官古镇生活了大半辈子,他家离营地最近。记者问他:“我们的施工对您和家人的生活有影响吗?”李大爷笑呵呵地回答:“你们那点动静,还比不上白天树上的知了叫呢!”
盾构施工实行两班倒。为加快进度,员工们需要挑灯夜战,可又担心彻夜高照的灯光影响周围居民休息。项目部经过多次调试,在施工现场中心位置立了一个杆灯,让灯光从中间向四周扩散。越向外延伸,光亮的强度越小。经过一段距离扩散到居民区时,光亮已经变得十分微弱,而工地上各道工序照常操作,不受影响。



×
