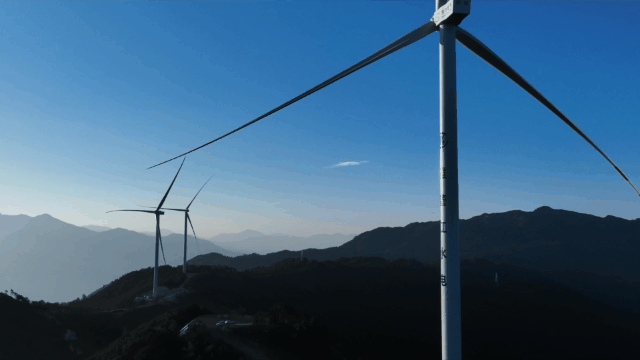

9月21日,雅砻江腊巴山风电项目正式投产发电。在海拔2200米至3400米的腊巴山上,39台风机迎风屹立,分布范围达78公里,远远望去,在崇山峻岭、蓝天翠林的映衬之下,成为一道靓丽的风景线。

风机由塔筒和叶片组成,腊巴山上的风机,组装后直径172米,单个叶片就长达84米、重21.3吨,要将117片庞然大物,途经100公里送至海拔两千米的高岗之上,绝非易事。

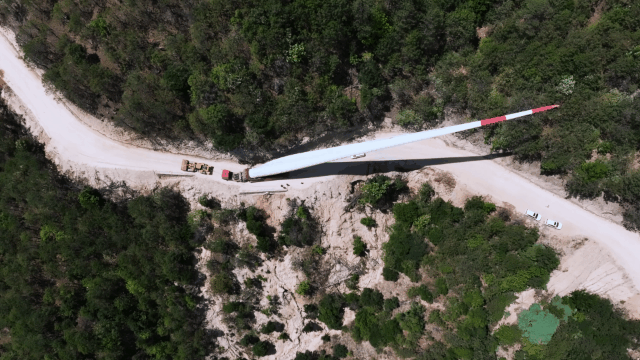

“10辆运输车,整整用了7个月时间。”雅砻江腊巴山风电项目经理李现臣告诉《工人日报》记者,风机上山只能走路面五六米宽的防火通道。由于海拔高差大,施工道路坡陡弯急,最大纵面坡达到18%,施工作业点多面广,每一个叶片上山都需要耗费差不多3天时间,“13米长的运输车,时速5公里,还要在行进过程中不断调整叶片角度,躲避树枝等障碍物。”

好不容易运上了山,吊装过程也面临诸多考验。近年来,风电机组趋于大型化,叶轮直径也越来越大。传统的叶轮整体吊装面临多重挑战:大叶轮迎风面积变大,极端情况下可能导致侧向载荷超过吊车的抗侧向能力,带来安全隐患;大叶轮地面组装占地面积大,在山地、林地吊装施工受限制较多。

腊巴山风电吊装施工高峰期正值大风季节,施工窗口期平均每天不到8小时,且大部分在凌晨。风机叶轮直径达172米,扫风面积超2.3万平方米,相当于3.2个标准足球场的面积。如果采用传统的叶轮整体吊装方式,吊装允许风速上限仅为8米/秒,吊装窗口期短,主吊及辅吊布置难度加大,吊装平台面积也将更大,挖填方量同步增加。

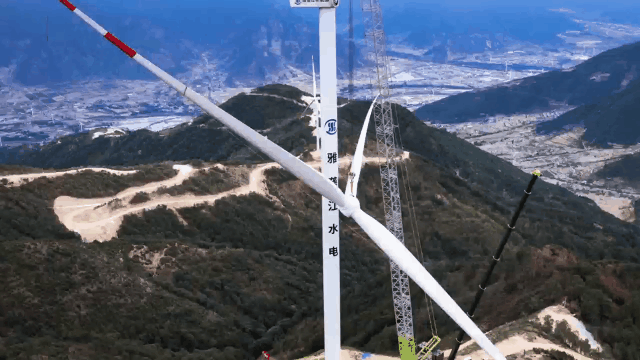

据介绍,腊巴山风电风机叶片连接螺栓数量多达176颗,吊装过程中需要在110米的高空将每一根螺栓严丝合缝对接,同时保证叶片不发生磕碰,对现场吊装施工水平要求极高。为保障腊巴山风电首次单叶片吊装顺利进行,雅砻江公司与各参建单位深入研究,总结前期整体吊装及国内其他风电场单叶片吊装经验,强化吊装风险管控。同时,利用风速预测和现场测风,精准抓住有效作业时段,安全高效完成吊装工作。

2023年1月7日,项目首次实施单叶片吊装,重达21吨的风机叶片在百米高空和轮毂精准对接,成为四川省内首个成功实现单叶片吊装的风电项目。腊巴山风电项目投产发电后,年平均发电量约6.8亿千瓦时,可满足约31万户四川家庭的年用电量。(工人日报-中工网记者 李娜)

责任编辑:柳阳

媒体矩阵


  • 中工网客户端

  • 中工网微信号

  • 中工网微博号

  • 中工网抖音号

中工网客户端

亿万职工的网上家园

马上体验

关于我们 |版权声明 | 违法和不良信息举报电话:010-84151598 | 网络敲诈和有偿删帖举报电话:010-84151598
Copyright © 2008-2023 by www.workercn.cn. all rights reserved

扫码关注

中工网微信


中工网微博


中工网抖音


工人日报
客户端
×
